Детский сад на ул.Арсеньева | построен

Рекомендуемые сообщения

Кстати, на последних снимках Петропавловска в Google Earth видно свежий фундамент детсада на ул.Арсеньева

Цитата

Более 660 млн рублей направят на новые школы и детсады края

ПЕТРОПАВЛОВСК-КАМЧАТСКИЙ, 27 октября, ИАА Территория ДВ. На строительство и проектирование новых детских садов, школ и учебных комплексов в 2016 году из краевого бюджета планируется направить порядка 660 млн руб., сообщили ИАА Территория ДВ в пресс-службе краевого правительства.

«В 2013-2015 годы наш регион участвовал в федеральной программе по модернизации дошкольного образования, в рамках которой велось строительство детских садов. Данный проект закончился, но работа в этом направлении на Камчатке была продолжена. В настоящее время строительство детских садов и школ включены в государственную программу развития образования Камчатского края до 2020 года», — сказала министр образования и науки Камчатского края Виктория Сивак.В общей сложности в 2016 году в работу будут приняты 12 образовательных объектов. По одним учреждениям будет выполнена проектная документация, по другим – начато строительство. В частности, предусмотрены работы по реконструкции школы в Елизове, строительству двух начальных школ в Петропавловске-Камчатском и нескольких учебных объектов в отдалённых посёлках региона.

«Для малонаселённых пунктов Камчатки наиболее оптимальным является строительство комплексов «школа-детский сад». Реализация подобного проекта к концу 2016 года завершится в селе Усть-Хайрюзово Тигильского района. В следующем сезоне также выполним проект строительства такого комплекса в селе Каменское Пенжинского района. Планируется, что по окончании строительства новое учреждение сможет принять порядка 160 учеников и 80 дошкольников», — добавила Виктория Сивак.Она отметила, что строительство новых общеобразовательных учреждений является действенным решением проблемы, связанной с обучением школьников в две смены.

«В соответствии с федеральным государственным образовательным стандартом в России действует требование обучения в одну смену. Но мы знаем, что в целом по стране сегодня сохраняется проблема обучения в две, а в некоторых субъектах и в три смены. В Камчатском крае во второй половине дня учатся около 12% школьников. Уйти от подобной практики может позволить только ввод в эксплуатацию новых образовательных учреждений», — подчеркнула министр.

http://terradv.ru/bolee-660-mln-rublej-napravyat-na-novye-shkoly-i-detsady-kraya/

Ссылка на комментарий
Поделиться на другие сайты

  • 5 месяцев спустя...
  • 2 месяца спустя...

Получается сейчас в Петропавловске одновременно два детсада строится - на Моховой на ул.Арсеньева и на Северо-Востоке в новом микрорайоне на ул.70 лет Победы. В следующем году "Русский двор" еще детсад на Топоркова планировал начать строить.

Ссылка на комментарий
Поделиться на другие сайты

  • 2 недели спустя...
Цитата

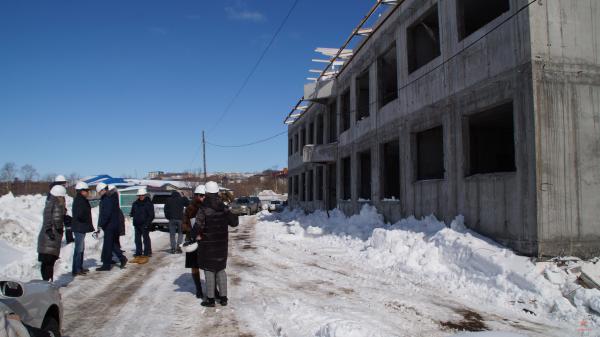

Детский сад на Арсеньева планируется к сдаче в начале следующего года

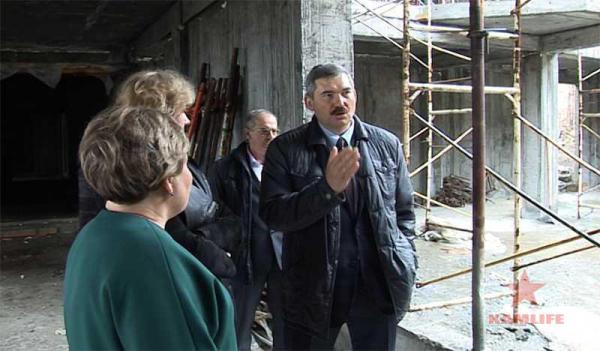

Глава администрации Дмитрий Зайцев принял участие в выездном совещании посвященном строительству детского сада на ул. Арсеньева. Встреча проходила под руководством Первого вице-губернатора Ирины Унтиловой, а также при участии специалистов Управления архитектуры, градостроительства и земельных отношений администрации.  В ходе совещания был проанализирован ход строительства, какими темпами работает подрядчик. На данный момент железобетонные работы всех трех корпусов здания выполнены на 100%. По словам Дмитрия Зайцева - теперь перед подрядчиком поставлены задачи, которые необходимо сделать в ближайшую неделю.

«К концу недели должно завершиться строительства подпорных стенок и начаться разводка систем тепло- и водоснабжения, на кровле должен начаться монтаж стропильной части. Кроме того, вице-губернатором поставлена задача к концу недели предоставить график работ, который будет жестко привязан к датам. Далее задача подрядчика только четко следовать этому графику», - сказал Дмитрий Зайцев.

Глава администрации подчеркнул, что весь объем работ реально выполнить до 1 февраля.

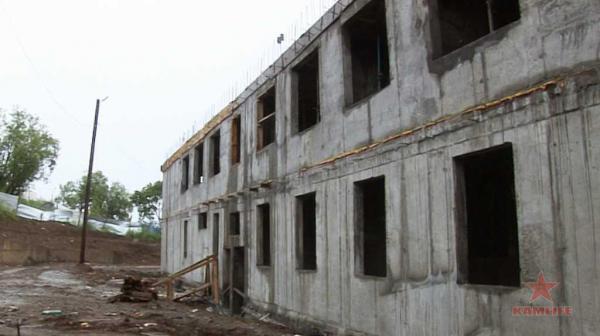

Стоит отметить, что площадка на которой сегодня располагается строящийся объект, сделана искусственно. Еще год назад на этом месте была сопка. Прежде чем приступить к строительству подрядчиками было вывезено с площадки более 80 тысяч кубометров земли.

http://pkgo.ru/news/32989-detskij-sad-na-arseneva-planiruetsya-k-sdache-v-nachale-sleduyushhego-goda.html

Проект

Ссылка на комментарий
Поделиться на другие сайты

  • 2 месяца спустя...
Цитата

Взрослые игры вокруг детского сада

Сколько детишек с мамами мечтают поскорее попасть в этот детский сад и что они думают по поводу того, как реализуются громогласные обещания наших чиновников?

А ведь деньги из федерального бюджета на этот проект выделены сполна. Почему задерживается ввод в эксплуатацию очень важного и нужного для камчатцев объекта? Ведь это государственная программа, обещанная президентом народу. Новый детский сад на спуске к Моховой по улице Арсеньева должен решить проблему детсадовских очередей в этом микрорайоне. Плановая сдача строящегося объекта - 1 ноября 2016 года. Но в этот день детсад не введут в эксплуатацию. Сроки окончания стройки не знает теперь никто...

В конкурсе только «Альтир»
История долгостроя началась в декабре 2014 года, когда был объявлен конкурс на строительство нового детсада. В конкурсе участвовала всего одна фирма - строительная компания ООО «Альтир», поскольку на тот момент она была единственным камчатским предприятием, соответствовашим требованиям такого подряда. Остальные аналогичные фирмы либо успели обанкротиться, либо пребывали в сложной ситуации, не позволявшей даже взять банковскую гарантию. «Альтир» получил этот подряд. Цена контракта ­ - 330 млн руб. В конкурсную документацию был заложен поэтапный аванс, разбитый на три части, кратный банковской гарантии. Но за 3 дня до проведения конкурса, когда уже было понятно, что подряд достанется именно «Альтиру», заказчик ­ - муниципальное учреждение «Управление капитального строительства и ремонта» (УКСиР) в лице его тогдашнего начальника Александра Степановича Иванова, изменил условия контракта в части, касающейся авансирования выполняемых работ. В итоге в авансе было отказано.

Странные «открытия»
Сразу после получения подряда «Альтиру» начали открываться очень странные вещи. Во-первых, начальник УКСиР Иванов сообщил руководителю стройкомпании Андрею Мамееву, что земли под объектом нет… То есть, участок не сформирован, имеется только маленький кусочек. Строители начали вывоз снега, поставили забор, но к работам приступать не имели права.

Только в июне «Альтир» смог начать строительство. Но «открытия» этим не ограничились. По мере выполнения работ одна за другой всплывали странности в документации, выполненной проектным институтом «Камчатграждан-проект». Например, в проекте, по мнению Мамеева, инженеры некорректно посчитали арматуру для фундамента, а такая «экономия» могла повлечь снижение сейсмостойкости здания примерно на балл. Кроме этого, не было предусмотрено чердачное перекрытие. На пересогласовывания ушли многие недели, и то не удалось всё согласовать… Также в проекте «забыли» про скрытую проводку кабель-трасс, их предлагалось вести прямо по стенам.

Начальник стройки Игорь Логинов предполагает, что проектировщики просто взяли типовой проект прошлых лет, не озаботившись его обновлением. «Тут есть такие решения, которые, похоже, идут ещё с 50-х годов, ­ - расказывает Логинов. - Например, в швах на подпорных стенках проектировщики предусмотрели просмолёную доску, обёрнутую рубероидом… Но ведь сейчас есть современные материалы. Пересогласовать просмолёную доску на полистерол (который прослужит 100 лет) строителям не удалось...

Авансы и реверансы

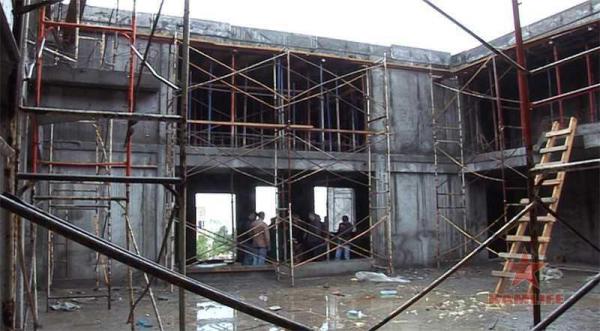

Из-за множества проволочек стройка затянулась. Строителей буквально на каждом шагу ждали какие-то подводные камни, о которые неизбежно разбивались их усилия. Строители-то заинтересованы в скорейшем завершении работ, поскольку стройку «Альтир» ведёт за счёт своих средств. Для этого пришлось кредитоваться в банке под 19% годовых. Вот тут-то дала себя узнать корректировка контракта, проведённая заказчиком ещё в декабре 2014 года. «Нам поставили условие: аванс дадим, когда поставите монолитную конструкцию. Но, учитывая, что выемка грунта запоздала на несколько месяцев и мы завершили её только летом, в июле мы поставили ночную смену и залили первый котлован. В августе-сентябре - второй. А третий котлован из-за наступления холодов мы не успели залить», - говорит Мамеев. Итак, логика простая: построишь коробку - получишь деньги. А что возведение монолита (отнюдь не по вине строителей!) не уложилось в срок и перешло на следующий год, здесь крайними остались… сами же строители.

Предусмотренный на 2015 год аванс на сумму 36 млн руб. им тогда не заплатили (коробка-то не была готова), а когда гендиректор «Альтира» пришёл за этим авансом в краевое министерство строительства в 2016 году, ему там законно ответили, что поезд ушёл. По авансовым вопросам между «Альтиром» и УКСиР было подписано дополнительное соглашение. Но чиновники и тут отказались предоставить деньги. А. Мамеев обратился в суд, где 8 августа было подписано мировое соглашение между «Альтиром» и УКСиР. Суть соглашения: выплатить строительной компании 90 млн руб. аванса, разбив его на две части - до 30 августа и до 30 сентября. Решение это до сих пор не выполнено.

ПРЕДЛОЖЕНИЕ, ОТ КОТОРОГО НЕЛЬЗЯ ОТКАЗАТЬСЯ
«Аванс нужен, чтобы сократить отставание, допущенное, как я считаю, по вине заказчика, - комментирует ситуацию гендиректор «Альтира». - Отставание по вине заказчика ­достигло семи месяцев, я запросил на стабилизацию три месяца с учётом работы в две смены без выходных. Нужно закупить асфальт, МАФы, мебель, оборудование…

Мы собрали выездное совещание, где я сказал: при наличии аванса могу сдать объект с отставанием в три месяца. Если бы я получил деньги в мае, то сдал бы объект к 1 ноября. Если получу сейчас, сдам с трёхмесячным отставанием…

Есть и третий вариант: вы не платите мне вообще денег и к лету 2017 года я сдаю этот садик за счёт своих средств». Но, как считает директор стройкомпании, его предложения уже никого не интересуют. «Тактика заказчика предсказуема, - предполагает Мамеев. - Обжаловать решение суда, затянуть время, дождаться 1 ноября и расторгнуть контракт, чтобы привести на объект нужного подрядчика… Они, наверное, думают, что задавят пенёй, что не будет гласности и власти потребуют мне уходить со стройки. Ну, уйду я и что? Заново объявление конкурса и всё по-новой… Стройка отложится надолго».

Итак, Мамеев считает, что его вытесняют со стройки, которую он, невзирая на препоны, привёл к завершающей стадии. Это похоже на правду. Но зачем это делается? Андрей Александрович рассказал автору статьи, как в процессе его работы на разных объектах ему навязывали в качестве субподрядчиков фирмочки различных родственников и друзей влиятельных людей. Порой приходилось соглашаться…

А дальше существуют хорошо известные схемы. Вот одна из них. «Блатной» субподрядчик делает предложение, от которого нельзя отказаться. Выполняется работа генеральным подрядчиком, но деньги он перечисляет «блатному». Тот «распиливает» куш, отдавая большую часть обратно генподрядчику, а «навар» передаёт своим покровителям. Если генподрядчик соглашается участвовать в таких играх, он сначала пребывает в шоколаде, но потом этот порочный круг засасывает, как болото, и финал может быт очень печальным. Скоро мы услышим о банкротстве таких компаний...

Участвовал ли Мамеев в чём-то подобном, история умалчивает. Во всяком случае, не участвует сейчас, что и поставило его вне «системы». Если всё пойдёт по описанному сценарию, стройка детсада остановится в ожидании более сговорчивого подрядчика. Интересы жителей города, видимо, не в счёт.

У кого-то деньги в банке, а у нас - пробка!
Аналогичная ситуация сложилась и по другой нужной и важной для жителей краевого центра стройке. Мы все стоим в длинных пробках на въезде в город по Северо-Восточному шоссе, где пробки начинаются иногда от «Креста» а то и далее, в сторону Елизово. Очень кстати был бы строящийся новый проезд от улицы Ларина через овраг с выходом на ул. ак. Королева. Но с такими подходами со стороны чиновников к выполнению государственных контрактов, нам, похоже, ещё долго томиться в пробках...

Александр ИВАНОВ, член регионального отделения Общественной комиссии по борьбе с коррупцией, предприниматель.

http://kamtime.ru/node/3633

откат что ли не дали?

Ссылка на комментарий
Поделиться на другие сайты

  • 2 недели спустя...

Детский сад на Моховой задерживает ся на много. Что-то про него молчат.

Ссылка на комментарий
Поделиться на другие сайты

  • 6 месяцев спустя...

Альтир действительно не удобный подрядчик. С его слов город не платит за выполненную часть работ. И поэтому всё встало.

Ссылка на комментарий
Поделиться на другие сайты

11 час назад, Автолюбитель сказал:

Альтир действительно не удобный подрядчик. С его слов город не платит за выполненную часть работ. И поэтому всё встало.

Но честно говоря не припомню, чтобы "Альтир" что-то вовремя сдавал. Детский сад в Вилючинске они тоже с большим опозданием сдали, дорогу с СВ до Дачной так и не осилили.

Ссылка на комментарий
Поделиться на другие сайты

Видать были серьёзные причины в плохом финансирование со стороны заказчика и плохой подготовке ПСД

Ссылка на комментарий
Поделиться на другие сайты

6 часов назад, Автолюбитель сказал:

Видать были серьёзные причины в плохом финансирование со стороны заказчика и плохой подготовке ПСД

Ну а как другие подрядчики работают? "Мастер" вон только в путь строит, "Русский двор", "Юсас" тоже. Видимо дело не только в "плохих" заказчиках.

Ссылка на комментарий
Поделиться на другие сайты

  • 2 недели спустя...
Цитата

ЗАБЫТАЯ СТРОЙКА-2

По чьей вине не будет детского сада?

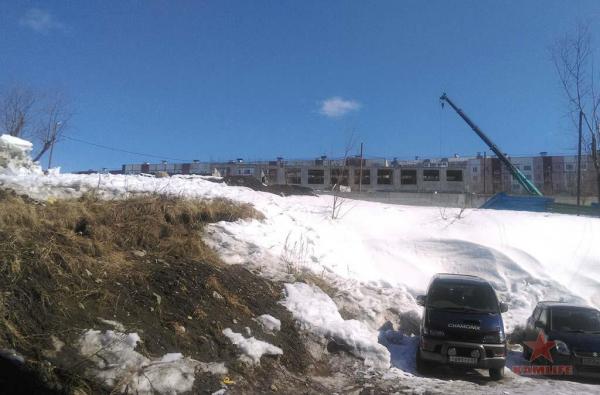

Наша газета продолжает публиковать материалы, связанные с заброшенными стройками в Петропавловске-Камчатском. Сегодня мы поговорим о строительстве детского сада на улице Арсеньева (район 10 километра). При возведении детского сада обнажились основные огрехи в действиях заказчика – муниципального казенного учреждения (МКУ) «Управление капитального строительства и ремонта» (УКСиР) Петропавловск-Камчатского городского округа (ПКГО) на всех этапах строительства. Сочетание глупости, непрофессионализма, вперемешку со злым умыслом со стороны заказчика сплелись в тугой клубок причинно-следственных связей, который сейчас пытается распутать Камчатский арбитражный суд. Цена неграмотных действий или бездействий управления капитального строительства ПКГО видна невооруженным глазом: строительство детского сада заморожено на неопределенное время. Хотя по плану дошкольное детское учреждение на улице Арсеньева должны были сдать к 1 ноября 2016 года.
Осенью 2014 года МКУ «Управление капитального строительства и ремонта» под руководством Александра Степановича Иванова был объявлен конкурс на строительство детского сада по улице Арсеньева в Петропавловске-Камчатском. Победителем стала камчатская строительная организация ООО «Альтир».
Всего на строительство по смете было предусмотрено выделить около 335 миллионов рублей. Из этой суммы заказчик должен был выплатить 100 миллионов рублей в виде аванса генеральному подрядчику, т. е. ООО «Альтир».
Когда стало известно, что на конкурс заявился всего лишь один участник, заказчик поменял условия «состязания», и сумма аванса «усохла» до 36 миллионов рублей. Почему так случилось, руководитель УКСиР Александр Иванов объяснять не стал. Точнее, все его объяснения поместились в одну емкую фразу: «Мы так решили».
Проблемы со стройкой начались с первого же дня. Сначала заказчик задержал на 7 дней выдачу проектно-сметной документации, затем на 151 день задержал выдачу разрешения на строительство. Напомним, что муниципальный контракт с ООО «Альтир» на выполнение работ был заключен 24 декабря 2014 года, и на строительство отводился один год одиннадцать месяцев. Задержка по вине заказчика, связанная только лишь с оформлением документации, заняла чуть более пяти месяцев. Тем не менее стройка началась, и основное здание детского сада было построено. Осталось доделать крышу и подключить отопительную систему возведенного сооружения к центральной тепловой подстанции (ЦТП) № 14 «Моховая». Но, как оказалось, из-за ошибок проектирования в смете строительства не был предусмотрен утеплитель на крышу и обустройство узла ввода в здание сетей теплоснабжения и горячего водоснабжения, о чем заказчик немедленно был уведомлен. К тому времени с поста начальника УКСиР уволился Александр Иванов. На его место пришел Андрей Романчук, бывший офицер ФСБ и ставленник главы администрации ПКГО на тот момент Дмитрия Зайцева. Ответ господина Романчука на справедливую претензию со стороны строителей был незатейлив, как черенок от лопаты: «крышу делать согласно проектной документации». А по поводу второй части претензии он ответил спустя почти шесть месяцев, что им направлены запросы в ГУП «Камчатгражданпроект». Забегая вперед, скажу, что оттуда ответов нет до сих пор. Кстати, ГУПом руководит Александр Степанович Иванов, в свое время покинувший пост начальника УКСиР. О том, что проектно-сметная документация нуждается в корректировке, руководство ООО «Альтир» неустанно извещало заказчика, но господин Романчук своеобразно реагировал на эти послания. Он, видимо, решил не обращать на них внимания, и отмахивался от них, как от надоедливых мух. Его непосредственный начальник Виктория Прошак (о ней наша газета подробно уже рассказывала) тоже предпочитала не видеть проблему. Глава администрации ПКГО Дмитрий Зайцев действовал по принципу «проблему создал не я, поэтому пусть ее решают те, кто создал». Этот чудо-управленец все время кивал на правительство Камчатского края, в то время как его подчиненные, да и он сам, плохо себе представляли как уровень проблемы, так и пути ее решения.
Время шло. Поправки в проектно-сметную документацию заказчиком не вносились. В конце концов строители столкнулись еще с одной бедой. Дело в том, что для того, чтобы подключить здание строящегося детского сада к ЦТП № 14 «Моховая», руководителю УКСиР, то бишь Андрею Романчуку, необходимо было заключить договор на проведение модернизации тепловой подстанции с ПАО «Камчатскэнерго». Без технического переоснащения ЦТП ее мощности не хватало для обеспечения теплом детского сада. Подобные работы согласно п. 28 постановления Правительства РФ от 16 апреля 2016 года «О порядке подключения к системам теплоснабжения и о внесении изменений в некоторые акты Правительства РФ» могла проводить только специализированная организация, т. е. ПАО «Камчатскэнерго», в собственности которой находится тепловая подстанция. Об этом неоднократно был извещен господин Романчук. Согласно их расчетам работы по переоборудованию подстанции оценивались в сумму немногим более 25 миллионов рублей. Господин Романчук реагировал на письменные предупреждения руководства ООО «Альтир» весьма своеобразно – он их не замечал. В результате, полагаю, бездействия очередного зайцевского кадра – господина Романчука стройка детского сада на улице Арсеньева остановилась. Без крыши и тепла нельзя было производить отделочные и другие работы внутри здания. Самым пикантным местом в этой истории является позиция начальника УКСиР Андрея Романчука. Ему удалось покорить вершину управленческой дури, которую до него с легкостью преодолел лишь один человек, бывший глава администрации ПКГО, ныне министр ЖКХ Сахалинской области, человек со сложной гендерной судьбой Дмитрий Зайцев. Несмотря на многочисленные предупреждения со стороны исполнителя о возможном прекращении строительства до решения вопроса о внесении изменений в проектно-сметную документацию, заказчик, в лице неутомимого «зайчмуреныша» Романчука, что называется, не вел ни ухом, ни рылом. Один из главных виновников недостроя – заказчик, в лице начальника УКСиР Андрея Романчука, не придумал ничего умнее, как разорвать контракт с исполнителем в одностороннем порядке 28 ноября 2016 года. Разумеется, ООО «Альтир» обратилось в суд. Причем в суд они представили подтверждение своих исковых требований, данные строительной экспертизы.

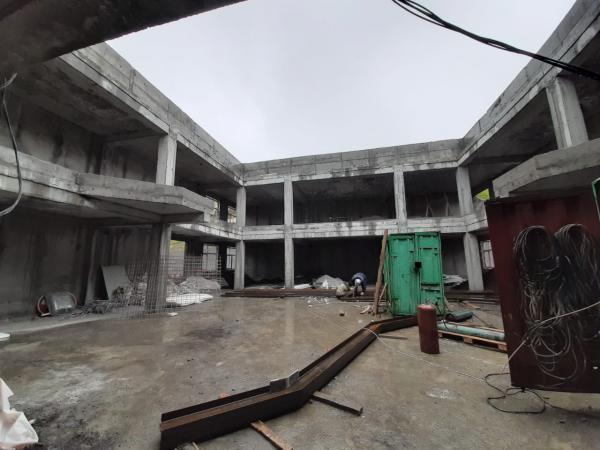

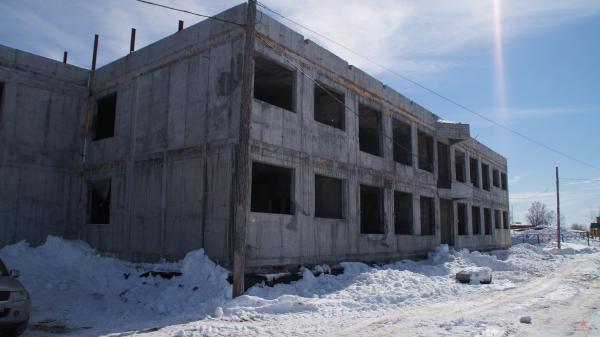

Бетонное сооружение на улице Арсеньева, так и не ставшее детским садом, сейчас выглядит удручающе. Пока не будет решения суда, МКУ УКСиР не имеет права объявлять новый конкурс на завершение строительства.
Характерным штрихом к бездарному руководству УКСиР Андрея Романчука можно считать переписку УКСиР с ООО «Альтир». Сначала заказчик своим письмом от 06.06.2016 № УКС-01/768/16 доводит до сведения ООО «Альтир», что модернизация ЦТП № 14 «Моховая» будет выполняться силами филиала ПАО «Камчатскэнерго», затем письмом от 04.10.2016 № УКС-01/1427/16 отменяет решение, озвученное в предыдущем письме. Не могу отказать себе в удовольствии, представлю его писанину целиком: «Уважаемый Андрей Александрович! МКУ «Управление капитального строительства и ремонта» доводит до Вашего сведения, что работы по модернизации ЦТП-14 по объекту «Детский сад по ул. Арсеньева в г. Петропавловске-Камчатском» необходимо выполнить силами ООО «Альтир» в соответствии с заключенным муниципальным контрактом № 0138300000414000950 от 24.12.2014 г. Письмо МКУ «Управление капитального строительства и ремонта» от 06.06.2016 № УКС-01/768/16 считать недействительным».
По проекту на модернизацию котельной заказчик действительно предусмотрел около 10 миллионов рублей, не учитывая при этом, что модернизация должна исполняться ПАО «Камчатскэнерго», т. е. прежде необходимо было заключить с ней договор и согласовать финансовые затраты. Лишь после расторжения контракта на господина Романчука снизошло озарение, и он обратился к генеральному директору ПАО «Камчатскэнерго» Сергею Кондратьеву со следующим письмом от 07.02.2017 № УКС-01/143/17: «Уважаемый Сергей Борисович! Муниципальное казенное учреждение «Управление капитального строительства и ремонта» просит Вас сообщить о технической возможности технологического присоединения к сетям теплоснабжения и ГВС строящегося объекта «Детский сад на ул. Арсеньева в г. Петропавловске-Камчатском» с обоснованием стоимости данных работ».
Ответ генерального директора ПАО «Камчатскэнерго» Сергея Кондратьева (фотографическую копию его мы приводим ниже) начальнику МКУ «Управление капитального строительства и ремонта» Андрею Романчуку в целом был проникнут позитивным настроем. Сергей Борисович объяснил, что такая возможность существует, и ее осуществление обойдется муниципальному бюджету в 25 миллионов целковых. Откуда, спрашивается, Романчук взял цифру 10 миллионов?
Можно ли назвать начальника МКУ УКСиР Андрея Романчука злоумышленником, специально тормозящим строительство социально значимых объектов?

P.S. Копаясь в прошлом господина Романчука, я сформулировал к нему всего два вопроса:
1. За что его увольняли с прежних мест работы?
2. Сколько раз он кодировался от пьянства?

Вспомним, что во многом по его вине не выполнены работы по капитальному ремонту Дома культуры судоремонтной верфи (СРВ). Есть еще объекты в столице Камчатского края, строительство которых прекращено по вине муниципального казенного учреждения «Управление капитального строительства и ремонта», о них мы поговорим в следующем номере газеты. А пока утешимся философской мыслью, неоднократно звучащей в «Вестях»: глупость наших управленцев столь безмерна, что иногда напоминает злой умысел.
Когда же мы, наконец, искореним зайцевское наследство, прекратим расползание управленческого идиотизма, отряхнем его прах с наших ног?
Ох, чувствую, не скоро…

Вячеслав СКАЛАЦКИЙ

http://kamvesti.com/zabytaya-strojka-2/

Новый садик пока откладывается

Ссылка на комментарий
Поделиться на другие сайты

  • 11 месяцев спустя...
Цитата

109 миллионов рублей предназначены на строительство детского садика на улице Арсеньева, который так ждут семьи данного микрорайона.

http://kam.kam24.ru/news/business/20180529/59824.html

Может достроят наконец

Ссылка на комментарий
Поделиться на другие сайты

  • 9 месяцев спустя...
Цитата

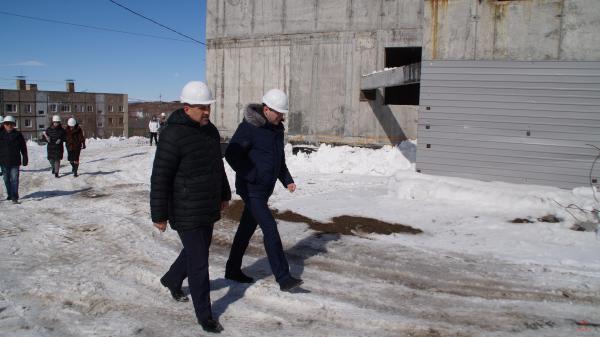

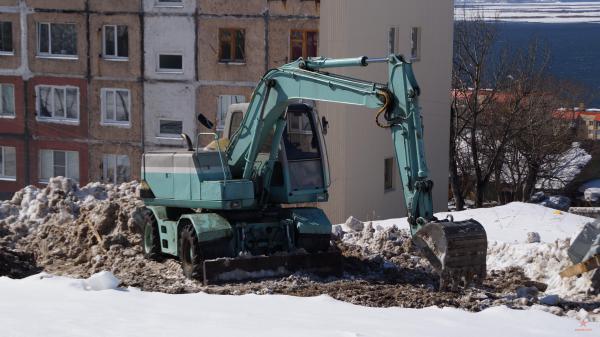

Возобновлено строительство детского сада по ул. Арсеньева в краевой столице

Возобновилось строительство детского сада по ул. Арсеньева в Петропавловске-Камчатском. Новый подрядчик ООО «Новый горизонт» приступил к работе. Об этом шла речь в ходе выездного совещания, которое провел Глава города Виталий Иваненко.

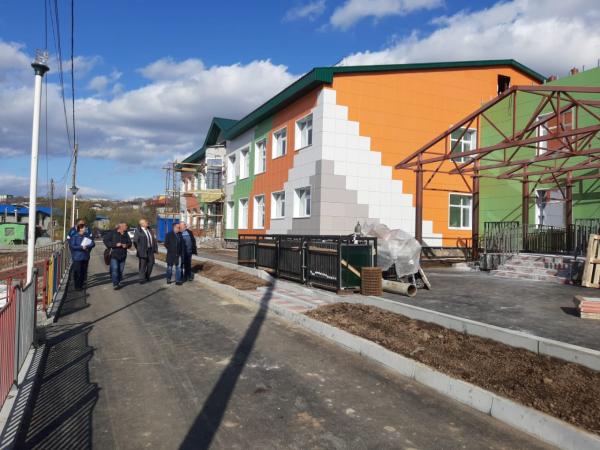

Вместе с Главой города строительную площадку посетили Председатель Думы краевой столицы Галина Монахова, руководители профильных управлений администрации.

Детский сад на ул. Арсеньева будет рассчитан на 170 мест, из них 60 мест предусмотрено для детей в возрасте от полутора до трех лет. Ввод здания в эксплуатацию запланирован на декабрь 2019 года.

Возобновление строительства детского сада стало возможным, благодаря дотациям, выделенным региону за высокие показатели социально-экономического развития. Камчатка вошла в список 40 субъектов РФ, получивших по итогам 2017 года дополнительное федеральное финансирование в размере 700 млн. рублей. Эти средства Правительством Камчатского края направлены на развитие бизнеса, туризма и социальной сферы, в том числе и на строительство данного объекта.

В разговоре с подрядчиком Глава города Виталий Иваненко подчеркнул, что строительство детского сада находится на особом контроле Губернатора и Правительства Камчатского края.

«Сейчас очень важно, чтобы все стороны понимали меру ответственности, которая на нас возложена. Все вопросы по взаимодействию подрядчика и ресурсоснабжающих организаций прошу решать в оперативном порядке, - подчеркнул Глава города. - Очень важно ввести объект в эксплуатацию в этом году, чтобы уже в следующем сюда пришли дети».

Виталий Иваненко подчеркнул, что на строительной площадке предусмотрена новая форма контроля качества работ.

«Площадка оборудуется несколькими видеокамерами, которые в режиме реального времени будут передавать данные о ситуации на стройке. Кроме того, Управлением образования в настоящее время определяются руководители детского сада. Принято решение, что заведующая учреждением будет принимать непосредственное участие в контроле хода строительства, участвовать и принимать решения при отделке внутренних помещений. Такой опыт у нас уже применялся при строительстве детского сада №25 на Дальневосточной. Он оказался положительным, и мы решили продолжить такую практику», - сказал Виталий Иваненко, напомнив, что финансирование работ осуществляется за счет федеральных и краевых средств в рамках Национального проекта «Демография».

Генеральный директор подрядной организации Юрий Белевцев отметил, что рабочие уже приступили к своим обязанностям. Первый этап – расчистка территории от снега и мусора.

«В настоящее время на объекте работают 15 человек и 6 единиц техники. На следующей неделе приступим к монтажу кровли и закрытию оконных проемов. В целом, в зависимости от производства работ на стройке будет задействовано от 45 до 75 человек».

Председатель Городской Думы Галина Монахова отметила, что появление в городе новых школ и детских садов – одна из приоритетных задач социальной политики краевой столицы.

«На последней сессии Городской Думы депутаты единогласно утвердили поправки в бюджет города, которые, в том числе, предусматривают увеличение краевых субсидий на 30 млн. рублей на строительство детского сада по ул. Арсеньева, - подчеркнула Председатель ГорДумы. – Открытие этого детского сада позволит снять напряженность с очередностью в этом микрорайоне».

http://pkgo.ru/news/14509/

А где ссылка на онлайн трансляцию?

Новый горизонт смотрю новый фаворит...

Ссылка на комментарий
Поделиться на другие сайты

  • 2 месяца спустя...
Цитата

Глава города поручил усилить контроль за ходом строительства детского сада по ул. Арсеньева

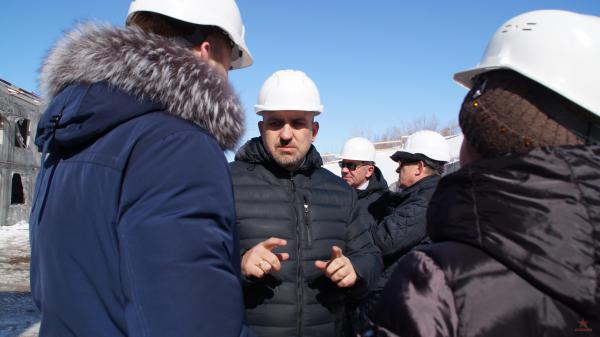

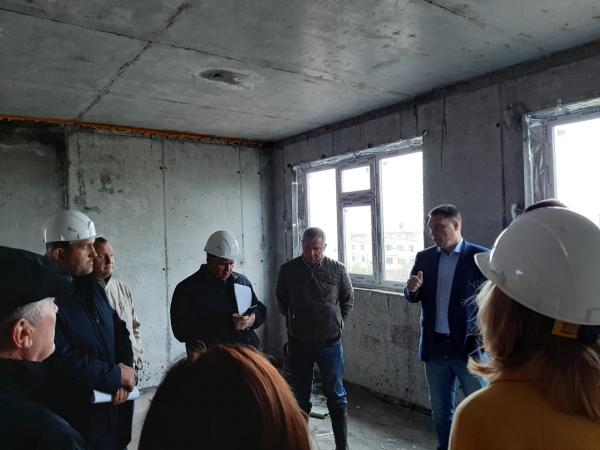

Во вторник, 18 июня, состоялось выездное рабочее совещание на территории строящегося детского сада по ул. Арсеньева в Петропавловске-Камчатском.

В рабочем совещании приняли участие заместители Председателя Правительства Камчатского края Тимофей Смирнов и Виктория Сивак, Глава городского округа Виталий Иваненко, представители Управления капитального строительства и ремонта, подрядной организации.

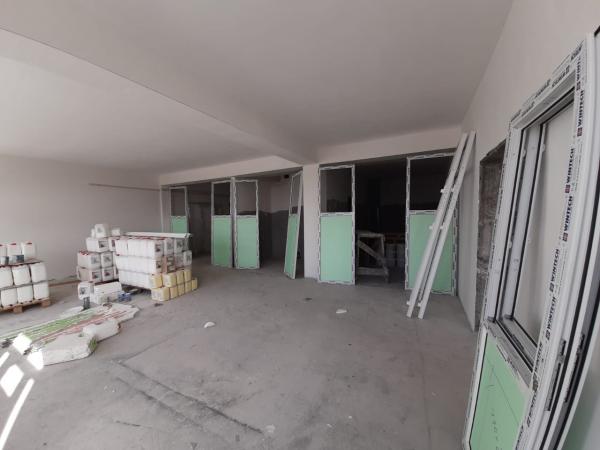

Было отмечено, что в целом работы ведутся, но по ряду позиций есть отставание от графика. Подрядчику было рекомендовано увеличить количество работников на объекте. Управлению капитального строительства и ремонта администрации города дано поручение осуществлять ежедневный контроль за ходом строительства.

«Строительство этого важнейшего социального объекта находится под пристальным вниманием со стороны Губернатора и Правительства Камчатского края. Считаю, что подрядчик в силах ускорить выполнение работ, никаких объективных причин отставания от намеченного графика нет. Со стороны администрации города контроль за подрядной организацией будет усилен», - сказал Глава города Виталий Иваненко.

Он отметил, что финансирование строительства ведется в рамках реализации Национального проекта «Демография», принятого в соответствии с Указом Президента РФ Владимира Путина от 7 мая 2018 года №204 "О национальных целях и стратегических задачах развития Российской Федерации на период до 2024 года".

«Все необходимые средства доводятся до подрядной организации вовремя и в полном объеме», - подчеркнул Виталий Иваненко. Ввод здания в эксплуатацию по графику запланирован на декабрь 2019 года.

http://pkgo.ru/news/19501/

Ссылка на комментарий
Поделиться на другие сайты

  • 3 месяца спустя...
Цитата

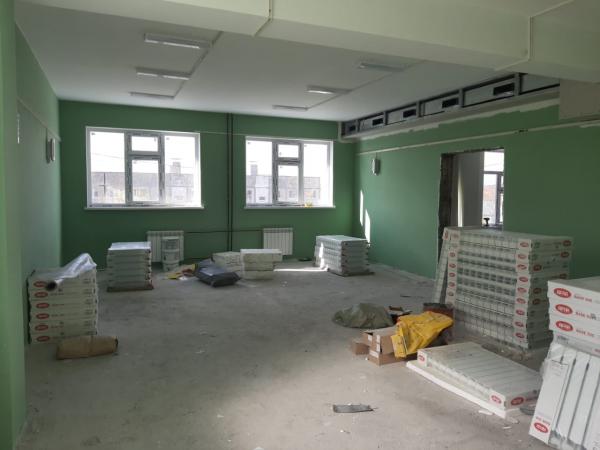

Строительство детского сада на улице Арсеньева идет в рамках графика

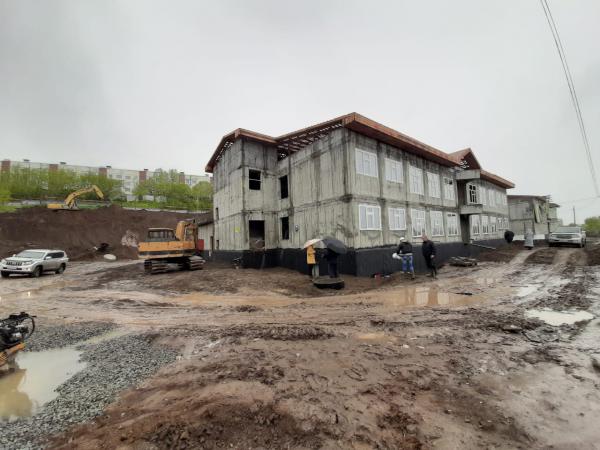

Строительство детского сада на улице Арсеньева в Петропавловске-Камчатском идет в рамках графика. Об этом сообщили в МКУ «Управление капитального строительства и ремонта» краевой столицы.

Там отметили, что в настоящее время работы на объекте находятся в завершающей стадии. Фасад здания выполнен на 90 процентов, внутри детского сада ведутся отделочные работы, прокладываются коммуникации (сантехника, электрика).

«Благоустройство территории также завершается. Выполняются работы по асфальтированию и озеленению. Газоны засеяны, кустарники готовятся к высадке. Сделано ограждение. Установка малых архитектурных форм на игровых площадках продолжается. В целом объем работ выполнен на 80 процентов», - сказали в УКСиРе.

Строительство этого важнейшего социального объекта находится под пристальным вниманием со стороны Губернатора и Правительства Камчатского края. Глава Петропавловска-Камчатского Виталий Иваненко осуществляет постоянный контроль за ходом работ, проводит выездные совещания.

Напомним, новый детский сад рассчитан на 170 мест, из них 60 мест предусмотрено для детей в возрасте от полутора до трех лет. Ввод здания в эксплуатацию запланирован на декабрь 2019 года.

Строительство детского сада было возобновлено в начале этого года. Это стало возможным благодаря дотациям, выделенным региону за высокие показатели социально-экономического развития.

Финансирование строительства ведется в рамках реализации Национального проекта «Демография», принятого в соответствии с Указом Президента РФ Владимира Путина от 7 мая 2018 года №204 «О национальных целях и стратегических задачах развития Российской Федерации на период до 2024 года».

http://pkgo.ru/news/21219/

С отопление и ГВС что?

Эксперты говорят, что мощностей для этого сада не хватает...

Ссылка на комментарий
Поделиться на другие сайты

  • 2 месяца спустя...
Цитата

Завершено строительство детского сада на улице Арсеньева в Петропавловске-Камчатском

24 декабря 2019

Накануне объект посетил Владимир Илюхин, лично контролировавший ход выполнения работ.

Напомним, строительство дошкольного учреждения осуществлялось в рамках национального проекта «Демография».

«Впечатления от увиденного очень приятные. Я благодарен всем тем, кто был задействован в этой работе. Вы знаете, что был ряд сложностей, в том числе, в части сроков доставки стройматериалов. Но подрядная организация справилась с поставленной задачей, и качественно выполнила свои обязательства по строительству детского сада. Как раз под Новый год будут подписаны документы о вводе здания в эксплуатацию. Педагогический штат уже формируется, с февраля учреждение начнёт полноценно работать. Я уверен, что здесь нашим ребятишкам будет хорошо и комфортно», - сказал Владимир Илюхин.

Детский сад на улице Арсеньева рассчитан на 170 мест, 60 из которых предусмотрены для детей в возрасте от полутора до трёх лет. Всего в учреждении будут работать три ясельные группы и пять групп для детей в возрасте от 3 до 7 лет, одна из них – компенсирующей направленности.

«Объект интересный, но сложный. На выполнение всех работ у нас было всего около полугода. Мы успели дополнить проектную документацию, привести все инженерные системы в полное соответствие с действующим законодательством и устранить упущения предыдущих подрядчиков. В итоге нам удалось построить одно из самых современных дошкольных учреждений Петропавловска-Камчатского с большим зимним садом и бассейном», - рассказал представитель подрядной организации Юрий Белевцев.

В рамках национального проекта «Демография» в Камчатском крае запланировано строительство ещё нескольких детских садов в 2020-2021 годах. Так, возведение двух дошкольных учреждений начнётся в краевом центре, ещё двух – в Елизовском муниципальном районе, в Вилючинском городском округе построят один детский сад. Также в 2020 году начнется строительство детсада в посёлке Ключи.

«У нас большие планы. В рамках национального проекта мы продолжим работу по строительству новых детских садов на Камчатке. Ожидания, конечно, у всех только позитивные. Когда я общаюсь с педагогами и воспитателями, которые уже начали трудиться в новых детских садах – у них глаза горят, потому что очень приятно работать в комфортных условиях, отвечающих всем современным требованиям», - добавил Губернатор.

Напомним, работы по строительству детского сада на улице Арсеньева были возобновлены в начале 2019 года, после заключения договора с новым подрядчиком.

Строительство детского сада велось благодаря дотациям, выделенным Камчатскому краю на достижение высоких показателей социально-экономического развития. Полуостров вошёл в список из 40 субъектов России, получивших дополнительное федеральное финансирование в размере 700 миллионов рублей по итогам 2017 года. Правительство края направило данные средства на развитие бизнеса, туризма и социальной сферы, в том числе и на строительство данного объекта.

https://www.kamgov.ru/news/zaverseno-stroitelstvo-detskogo-sada-na-ulice-arseneva-v-petropavlovske-kamcatskom-27449

С отоплением там всё в порядке?

Ссылка на комментарий
Поделиться на другие сайты

  • 5 месяцев спустя...
В 25.12.2019 в 14:31, Автолюбитель сказал:

Завершено строительство детского сада на улице Арсеньева в Петропавловске-Камчатском

Садик ни одного ребёнка не принял.

С лестницами там что-то не так...

И по пожарной безопасности вопросы

Ссылка на комментарий
Поделиться на другие сайты

Цитата

Абсурд - в столице Камчатки построили новый детсад, но не могут его открыть

13 июня 2020, 08:40

Новый детский сад, который построили в Петропавловске-Камчатском на Арсеньева, до сих пор не могут открыть из-за ошибок подрядчика в проектировании противопожарной системы.

Накануне, как передает "КамИНФОРМ", на объекте побывал врио губернатора Владимир Солодов.

«Ситуация абсурдная и абсолютно неприемлемая. Построен прекрасный детский сад. Созданы отличные условия: есть бассейн, зимний сад, современный актовый зал. Закуплена и поставлена соответствующая всем нормам мебель. Не хватает только одного – детей. Из-за ошибок подрядчика в проектировании противопожарных систем вот уже более полугода сад стоит пустой и ведется устранение недоработок. Взял ситуацию на контроль. Поставил задачу в июле все работы закончить, чтобы в начале августа была получена лицензия, и сад начал работать», - сказал Солодов.

Он отметил, что уже сейчас есть 60 заявок от родителей, которые хотели бы водить сюда детей.

Глава ПКГО Константин Брызгин и руководство учреждения заверили, что в июле здание полностью приведут в соответствие всем противопожарным требованиям.

http://kamchat.info/novosti/absurd_-_v_stolice_kamchatki_postroili_novyj_detsad_no_ne_mogut_ego_otkryt/

Эффективные менеджеры

Ссылка на комментарий
Поделиться на другие сайты

  • 2 месяца спустя...
Цитата

В Петропавловске-Камчатском открылся новый детский сад на улице Арсеньева

Детский сад комбинированного вида №3 «Жемчужинка» на улице Арсеньева открыл двери для первых воспитанников. Строительство этого важного социального объекта стало долгожданным не только для жителей района «Моховая», но и для всего города. В настоящее время комплектация всех групп продолжается.

«Дошкольное учреждение рассчитано на 8 групп – это 170 детей, которых мы можем принимать одновременно. Особенность нашего детского сада заключается в том, что у нас создано 60 мест для малышей от полутора до двух лет, что важно при такой большой востребованности именно групп для детей раннего возраста», - отметила заведующая детским садом Ирина Бодрикова.

В «Жемчужинке» есть все условия для комфортного пребывания детей. Просторные теплые помещения с хорошей мебелью, разнообразными игрушками и обучающими материалами; вместительные кабинеты для групповых занятий, музыкальный зал с современной акустической системой, спортивный сектор, оборудованный тренажерными комплексами и всем необходимым спортинвентарем для детей разного возраста. Для воспитанников работают группы дополнительного образования, логопедический, медицинский кабинеты. С детьми занимаются профессиональные педагоги-психологи. Особая гордость дошкольного учреждения – бассейн. Он начнет функционировать сразу же при возобновлении отопительного сезона в городе. В скором времени здесь появится зимний сад.

В учреждении установлено новейшее оборудование для обеспечения здоровья детей и их безопасного пребывания: терморегуляторы, бактерицидные рециркуляторы для обеззараживания воздуха, а также видеокамеры – как внутри, так и по всему периметру здания.

Кроме того, в детском саду функционирует пищеблок, оснащенный новым технологическим оборудованием и посудой. Уже сегодня дети получают 5-разовое питание. В меню – вкусные и полезные блюда из свежих продуктов.

На территории возле дошкольного учреждения созданы прогулочные, спортивные и игровые площадки, беседки, произведена посадка деревьев, кустарников, цветов. Среди зеленых насаждений есть редкие для Камчатки саженцы.

Напомним, что строительство детского сада по ул. Арсеньева было начато в 2014 году. Долгое время объект был законсервирован. В 2019 году город заключил контракт с новой подрядной организацией, которая выполнила все необходимые работы.

http://pkgo.ru/news/25117/

от 1,5 лет

a1d110c2f2dae251b158698fd8c45b6e.jfif

32a8c6c5af6ec16512ec611afb983979.jfif

771c598f39c2f48e27c1cb3820e279a6.jfif

c5286d161bd1ccf845cdd6145423432b.jfif

5f51c5e1049500da924ed2896497133e.jfif

e8fee1f2cb613601bcfd3b010c758765.jfif

Ссылка на комментарий
Поделиться на другие сайты

×
×
  • Создать...
Вверх
